Combien de temps pour la construction d’une maison ? Du terrain aux clés, les délais à prévoir

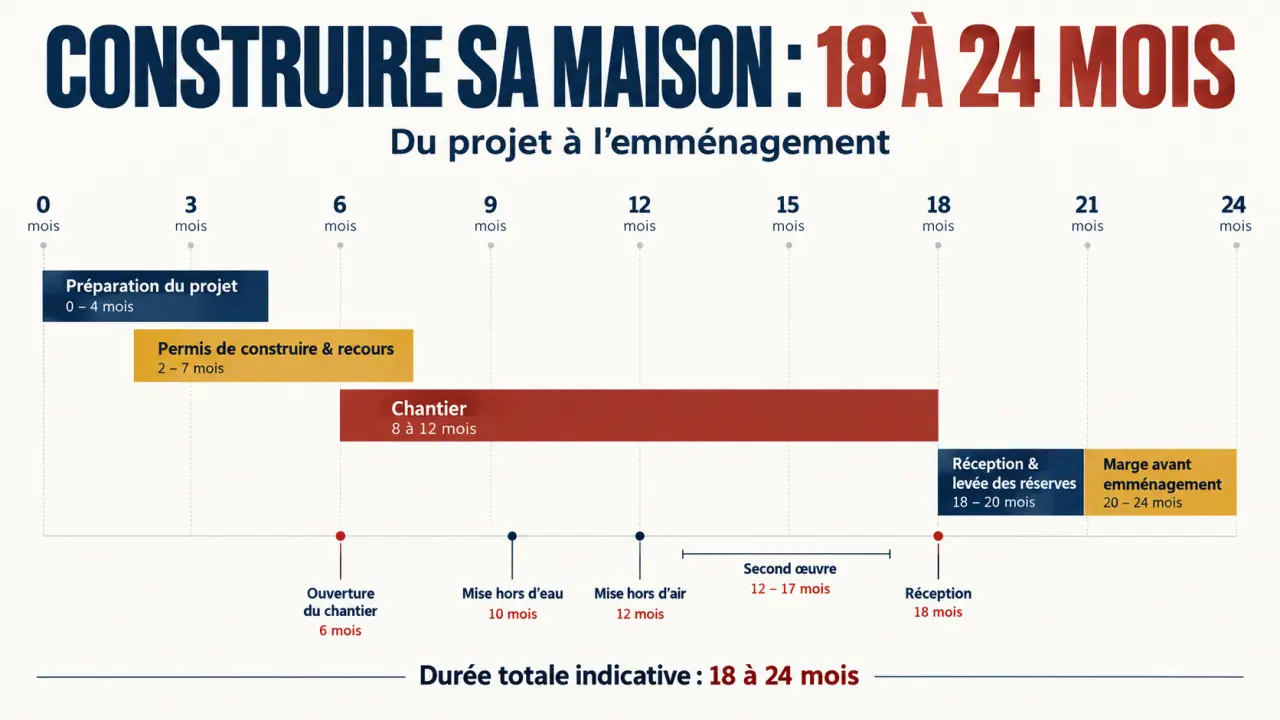

Prévoyez généralement 8 à 12 mois de chantier pour construire une maison individuelle traditionnelle, parfois davantage pour un projet complexe. Mais entre les premières démarches et la remise des clés, le calendrier total atteint souvent 18 à 24 mois. Ces fourchettes restent indicatives : le terrain, les autorisations, le financement et la disponibilité des entreprises peuvent modifier sensiblement la date d’emménagement.
Pour organiser votre départ du logement actuel, il faut donc distinguer trois périodes : la préparation du projet, les travaux et la livraison. Le point de départ du délai annoncé compte autant que sa durée.
Le vrai calendrier commence avant l’ouverture du chantier
Un délai de construction exprimé en mois désigne souvent uniquement la période des travaux. Il ne comprend pas nécessairement la recherche du terrain, les études, le permis de construire ou l’obtention du prêt. Demandez toujours à partir de quel événement le délai est calculé : signature du contrat, réalisation des conditions suspensives ou ouverture effective du chantier.

Terrain, plans et financement : plusieurs démarches à coordonner
La préparation peut prendre plusieurs mois. Il faut vérifier la constructibilité du terrain, les règles d’urbanisme, les possibilités d’accès et de raccordement, puis adapter les plans au budget. Un terrain en pente, une parcelle enclavée ou des réseaux éloignés nécessitent des vérifications supplémentaires. L’étude de sol peut également conduire à revoir les fondations et le chiffrage.
Ces démarches peuvent avancer en parallèle, mais elles restent interdépendantes. Une modification importante des plans peut changer le prix, le dossier de financement et la demande de permis. À l’inverse, stabiliser les choix essentiels avant de déposer le dossier limite les reprises ultérieures.
Permis de construire : prévoir l’instruction et les recours
En France, le délai d’instruction d’un permis pour une maison individuelle est généralement de deux mois à compter de la réception d’un dossier complet. Il peut être différent dans certaines situations, notamment dans un secteur protégé. Une demande de pièces complémentaires peut aussi décaler le calendrier.
Après l’obtention du permis, le recours des tiers court en principe pendant deux mois à partir du premier jour d’un affichage continu et régulier sur le terrain. Ce délai ne se confond pas avec celui de l’instruction. Le démarrage des travaux doit donc être organisé avec le professionnel en tenant compte de la situation administrative du projet et des conditions prévues au contrat.
Du terrassement aux finitions : où passent les mois de travaux ?
Une maison ne se construit pas selon une succession parfaitement linéaire. Certains travaux se chevauchent ; d’autres exigent une validation, un séchage ou l’intervention préalable d’un autre métier. Les repères suivants décrivent un chantier courant, sans constituer un engagement applicable à chaque projet.
| Phase | Ordre de grandeur indicatif | Point de vigilance |
|---|---|---|
| Terrassement, fondations et soubassement | Quelques semaines à deux mois | Nature du sol, accès et conditions météo |
| Élévation des murs, charpente et couverture | Deux à quatre mois | Coordination des équipes et approvisionnements |
| Menuiseries extérieures, isolation et réseaux intérieurs | Deux à quatre mois | Enchaînement des corps de métier |
| Chapes, équipements et finitions | Deux à trois mois | Séchage, disponibilité des produits et niveau de finition |
Ces durées ne s’additionnent pas mécaniquement : certaines interventions peuvent se dérouler simultanément. Le planning dépend aussi des prestations confiées au constructeur et des travaux que vous conservez à votre charge.
Le gros œuvre donne une impression de rapidité
Le terrassement puis l’élévation des murs rendent l’avancement très visible. La mise hors d’eau correspond à une toiture protégeant la construction des intempéries ; la mise hors d’air intervient avec la pose des menuiseries extérieures. Ces jalons sont importants, mais ils ne signifient pas que l’emménagement est proche : une grande partie des installations et des finitions reste à réaliser.
Le second œuvre concentre de nombreuses dépendances
Électricité, plomberie, isolation, cloisons, chauffage et revêtements doivent être coordonnés. Une erreur d’implantation ou un équipement livré tardivement peut perturber plusieurs interventions. Les temps de séchage doivent également être respectés selon les matériaux et les prescriptions techniques : accélérer artificiellement cette phase risque de compromettre la qualité des ouvrages.
Ce qui fait varier la durée d’une maison à l’autre
La surface ne suffit pas à prédire la durée du chantier. Une maison compacte aux plans simples peut être plus facile à réaliser qu’une maison plus petite comportant de nombreux décrochements, des ouvertures particulières ou des équipements sur mesure.
- Le terrain : pente, portance du sol, accès des engins et gestion des eaux influencent les premières étapes.
- Le système constructif : des éléments préfabriqués peuvent réduire le temps d’assemblage sur place, sans supprimer les études ni les délais de fabrication.
- La météo : pluie, gel ou forte chaleur peuvent empêcher certaines opérations dans de bonnes conditions.
- Les approvisionnements : une menuiserie spécifique ou un équipement indisponible peut bloquer la suite.
- Les changements en cours de travaux : déplacer une cloison ou modifier une salle d’eau peut nécessiter de nouvelles commandes et une réorganisation.
Le meilleur levier consiste souvent à créer un socle de décisions stable avant l’ouverture du chantier : plans validés, emplacement des prises, choix du chauffage, dimensions des équipements et références des revêtements. Une décision laissée « pour plus tard » n’est pas neutre : elle peut devenir un verrou pour plusieurs artisans. Un tableau indiquant chaque choix, sa date limite et la personne chargée de le valider aide à éviter ces arrêts discrets, mais coûteux en temps.
Enfin, demandez si les raccordements définitifs sont intégrés au planning. Une maison presque terminée peut rester difficile à utiliser si l’eau, l’électricité ou l’assainissement ne sont pas opérationnels.
Sécuriser la date d’emménagement sans confondre vitesse et fiabilité
Un calendrier crédible doit distinguer une estimation commerciale d’un engagement contractuel. Dans le cadre d’un contrat de construction de maison individuelle, ou CCMI, vérifiez notamment le délai d’exécution, son point de départ, les conditions de prolongation et les pénalités de retard. Une date évoquée oralement ne remplace pas les dispositions écrites du contrat.
Suivre les jalons plutôt qu’une date isolée
Demandez un planning prévisionnel faisant apparaître l’ouverture du chantier, la mise hors d’eau, la mise hors d’air, les travaux intérieurs et la réception. Lors des points de suivi, posez des questions concrètes : quelle étape est terminée, quel obstacle subsiste et quelles conséquences aura-t-il sur la livraison ? Un retard ponctuel n’entraîne pas toujours un décalage équivalent de la fin du chantier, mais il doit être expliqué.
Si le retard devient important, conservez les échanges écrits et demandez un calendrier actualisé. Vérifiez ensuite les démarches prévues par votre contrat et, si nécessaire, faites-vous accompagner pour apprécier vos droits.
Préparer la réception et garder une marge pour le déménagement
La réception est l’étape au cours de laquelle vous examinez les travaux et consignez les éventuelles réserves. Prévoyez un contrôle attentif des équipements, des ouvertures, des revêtements et des prestations prévues. Les travaux réservés, comme certaines peintures ou la cuisine, peuvent encore demander du temps après la remise des clés.
Évitez de faire coïncider exactement fin de bail et livraison prévisionnelle. Gardez une marge adaptée à votre situation, surtout si des finitions restent à votre charge. Pour retenir un repère simple : comptez les mois de chantier, mais construisez votre calendrier personnel depuis les premières démarches jusqu’à une maison réellement habitable.
